7급 국가직 건축시공학 2023년 기출문제

시행 2023-09-23 · 책형 가 · 25문항 · 출처: 인사혁신처 공개 기출(공공데이터포털, 이용허락 제한 없음)

전체 풀기 (시험 모드)원본 PDF 받기2023 7급 국가직 전과목
1.
CM at Risk 발주방식에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①시공 전 설계 단계(design phase)에 건설사업관리자(CMr)가 참여하여 설계 완성도를 높일 수 있다.
  2. ②시공책임형 CM 발주방식이라고도 한다.
  3. ③CM for Fee 발주방식에 비해 CM at Risk 발주방식에 참여하는 건설사업관리자(CMr)는 사업비, 일정 등 주요 사업관리 요소에 대해 상대적으로 책임질 일(위험)이 많은 것이 일반적이다.
  4. ④건설사업관리자(CMr)는 시공업무(시공자 역할)는 수행하지 않고 주어진 업무 범위 내에서 전문화된 건설사업관리서비스를 제공한다.
정답 보기

정답 ④ · 해설 보기

2.
양중 장비 중 러핑크레인(luffing crane)에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①지브(jib)의 상하 기복이 가능하고 지상권 침해 예방에 유리하다.
  2. ②지브(jib)가 수평으로 고정되어 있고 트롤리가 이동하면서 양중 작업반경을 조절하는 형식이다.
  3. ③도심지 현장이나 협소한 공간에서 작업하기가 용이하다.
  4. ④초고층 건축물 공사에 흔히 사용한다.
정답 보기

정답 ② · 해설 보기

3.
압밀침하(consolidation settlement)에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①장기 침하의 일종이다.
  2. ②점성토 지반에서 주로 발생한다.
  3. ③하중이 가해지면 즉시 침하가 발생하는 것으로 하중 제거 시 원상태로 복구된다.
  4. ④시간이 지남에 따라 간극의 물이 빠져나가면서 지반의 체적이 감소되어 일어나는 현상이다.
정답 보기

정답 ③ · 해설 보기

4.
OSC(Off-Site Construction)에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①공장에서 주요 건설 부재를 생산하여 현장으로 운반, 조립하는 방식이다.
  2. ②규격화, 표준화하기 어려운 다양한 형태의 건축물 공사에 적합한 방식이다.
  3. ③현장의 노무인력 의존도를 낮추어, 건설 인력 부족 문제를 해결할 수 있다.
  4. ④현장에서의 시공작업량을 줄임으로써 공기 단축 효과를 가져올 수 있다.
정답 보기

정답 ② · 해설 보기

5.
다음에서 설명하는 용접부 결함을 뜻하는 용어는?
용접 시의 용융지가 그대로 응고되어 움푹하게 패인 부분을 말한다. 이 부분은 슬래그나 기포가 완전히 제거되지 않기 때문에 내부에 결함을 포함하고 있어 균열의 발생 기점이 되는 경우가 많기 때문에 용접 마무리 과정에 이 부분을 잘 처리해 두어야 한다.
건축시공학
  1. ①오버랩(overlap)
  2. ②블로홀(blow hole)
  3. ③피트(pit)
  4. ④크레이터(crater)
정답 보기

정답 ④ · 해설 보기

6.
고강도 콘크리트에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①배합에서 기상의 변화가 심하거나 동결융해에 대한 대책이 필요한 경우를 제외하고는 공기연행제를 사용하지 않는 것을 원칙으로 한다.
  2. ②시공 시 거푸집판이 건조할 우려가 있을 때는 살수를 하여야 한다.
  3. ③고강도 콘크리트 품질검사에서 압축강도는 받아들이기 시점에 1회/일 또는 구조물의 중요도와 공사의 규모에 따라 120 m3마다 1회 실시한다.
  4. ④기둥과 벽체 콘크리트, 보와 슬래브 콘크리트를 일체로 하여 타설할 경우에는 중단 없이 연속해서 타설해야 한다.
정답 보기

정답 ④ · 해설 보기

7.
철골 세우기에 사용하는 양중 장비에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①크롤러 크레인(crawler crane)은 아랫부분 구조가 무한궤도식으로 되어 있는 이동식 양중 장비이다.
  2. ②진폴(gin pole)은 소규모 철골공사 또는 옥탑 등의 돌출부 공사에 주로 사용되는 양중 장비이다.
  3. ③스티프 레그데릭(stiff leg derrick)은 건물의 층수가 적을 때 유리하지만 수평 이동이 불가능하다는 단점을 가지고 있다.
  4. ④가이데릭(guy derrick)은 철골 세우기에 흔히 쓰이는 기중기로서 양중 능력이 크고, 중량물의 장내 운반에도 사용된다.
정답 보기

정답 ③ · 해설 보기

8.
건설 프로젝트 A의 공사 개시일부터 현재 시점에 이르기까지 EVM(Earned Value Management) 기반 성과측정의 결과는 다음과 같다. 이에 대한 분석으로 옳지 않은 것은?
○ BCWS(Budgeted Cost for Work Scheduled) = 1,200만 원
○ EV(Earned Value) = 400만 원
○ ACWP(Actual Cost for Work Performed) = 800만 원
건축시공학
  1. ①계획상 1,200만 원의 가치로 예정되었던 공사가 400만 원의 가치만큼만 완료(달성)되어 일정이 지연되고 있다.
  2. ②400만 원 가치의 공사가 실제로는 800만 원으로 집행(투입)되어 원가가 초과되고 있다.
  3. ③공사 개시일부터 현재 시점에 이르기까지의 이러한 추세가 향후에도 지속될 경우, 총예상종료원가(EAC; Estimated At Completion)는 3,600만 원으로 예측된다.
  4. ④일정 차이(SV; Schedule Variance)는 -800만 원이다.
정답 보기

정답 ③ · 해설 보기

9.
강구조공사에서 고장력볼트에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①고장력볼트 조임 후 검사는 연결면의 처리, 연결이음부의 두께차이, 볼트구멍의 엇갈림, 볼트 조임 준비상태 등을 확인한다.
  2. ②볼트조임 후 검사에서 토크관리법에 의한 조임검사는 조임 완료 후 각 볼트군의 10 %의 볼트 개수를 표준으로 하여 토크렌치에 의하여 조임 검사를 실시한다.
  3. ③토크-전단형(T/S) 고장력볼트는 2겹의 특수너트를 이용한 것으로 볼트의 본조임은 상온(10 ~ 30 °C)에서 시공하는 것으로 한다.
  4. ④너트회전법에 의한 볼트조임에서 볼트길이가 지름의 5배 이하일 때의 회전각은 120 ° ± 30 °이다.
정답 보기

정답 ③ · 해설 보기

10.
방수공사의 용어에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①본드 브레이커(bond breaker)는 바탕면 거동(movement)의 영향을 피하기 위해 바탕(균열부, 신축줄눈 혹은 시공조인트, 구조물 간 연결부 등)과 방수층 사이에 사용하는 테이프이다.
  2. ②조인트 캡(joint cap)은 성형재 꺾어 올림부를 심용접한 후 그 상단에 씌우는 U자형의 성형재이다.
  3. ③실링(sealing)재는 건축물의 부재와 부재 접합부 줄눈에 충전하면 경화 후 양 부재에 접착하여 수밀성, 기밀성을 확보하는 재료이다.
  4. ④프라이머(primer)는 방수층과 바탕을 견고하게 접착시키는 에폭시계 혹은 아스팔트계 재료(경질형 프라이머)와 구조체 거동에 방수층의 파손을 방지하고자 바탕층과 밀착시킬 목적으로 바탕면에 도포하는 액상형의 재료이다.
정답 보기

정답 ① · 해설 보기

11.
다음 A, B에서 설명하는 민간투자사업의 발주방식을 바르게 연결한 것은?
A: 민간사업자가 자금조달 및 시설을 준공한 후, 해당 시설의 소유권을 정부나 발주처에 이전하되, 정부나 발주처로부터 임대료를 지불받아 투자비를 회수하는 방식이다.
B: 민간사업자가 자금조달 및 시설을 준공한 후, 해당 시설의 소유권이 정부나 발주처에 귀속되며, 사업시행자에게 일정 기간의 시설관리운영권을 부여하는 방식이다.
A B
건축시공학
  1. ①BLT(Build-Lease-Transfer) BOT(Build-Operate-Transfer)
  2. ②BTL(Build-Transfer-Lease) BOT(Build-Operate-Transfer)
  3. ③BLT(Build-Lease-Transfer) BTO(Build-Transfer-Operate)
  4. ④BTL(Build-Transfer-Lease) BTO(Build-Transfer-Operate)
정답 보기

정답 ④ · 해설 보기

12.
지반개량 공법 중 점토지반 개량 공법이 아닌 것은?
건축시공학
  1. ①바이브로플로테이션(vibro flotation)공법
  2. ②샌드드레인(sand drain)공법
  3. ③페이퍼드레인(paper drain)공법
  4. ④생석회(calcium lime)공법
정답 보기

정답 ① · 해설 보기

13.

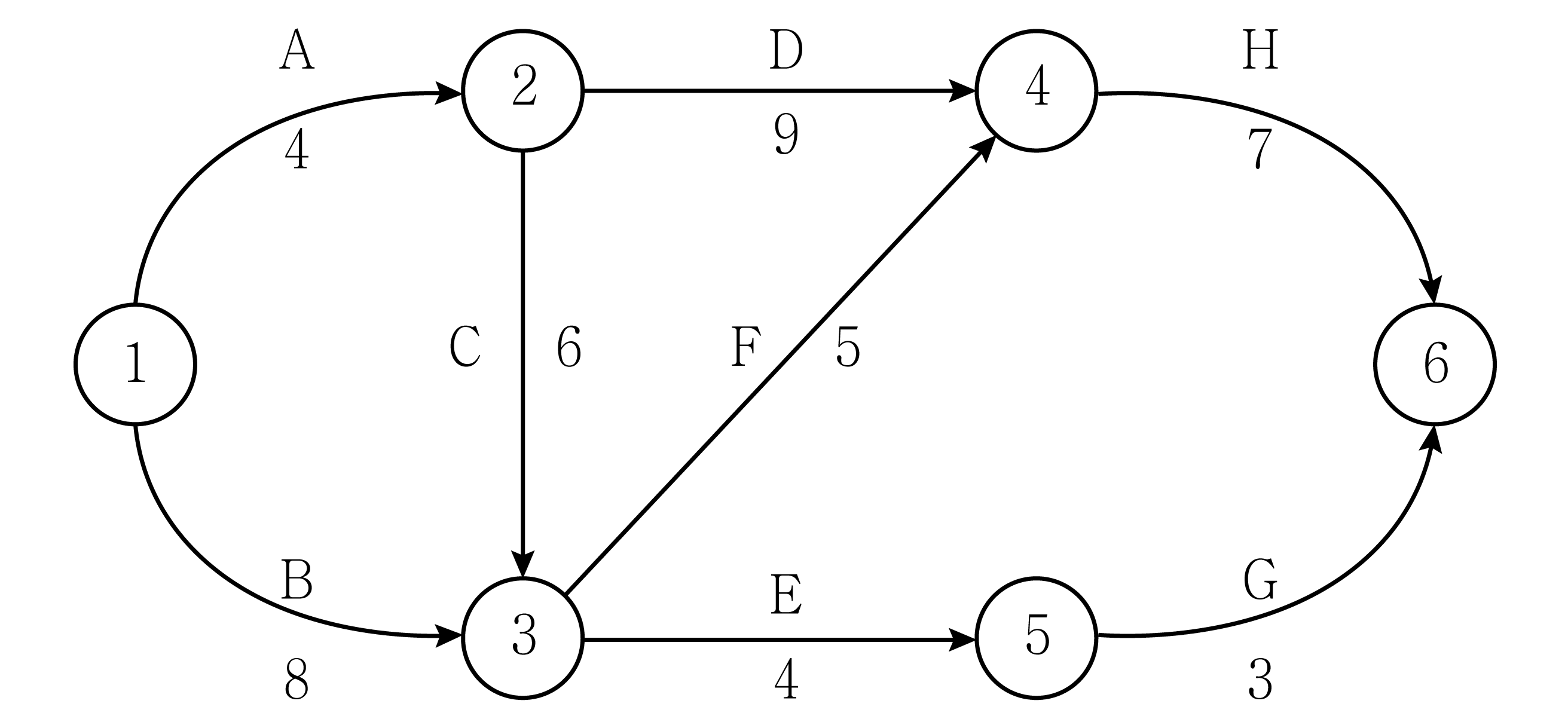

다음 공정표에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①한계공정(critical path)은 단위작업 A-C-F-H이다.
  2. ②단위작업 B의 Free Float(FF)는 2일이다.
  3. ③단위작업 F의 Total Float(TF)는 0일이다.
  4. ④단위작업 D의 Dependent Float(DF)는 2일이다.
정답 보기

정답 ④ · 해설 보기

14.
톱다운(top down) 공법에 대한 설명으로 옳은 것은?
건축시공학
  1. ①작업성 및 작업 능률이 우수하고 공사비 절감 효과가 크다.
  2. ②1층 바닥판 설치 후, 지상층과 지하층 공사의 병행 시공이 가능하다.
  3. ③부지가 협소한 도심지 공사에서는 적용이 곤란하다.
  4. ④지하층 기둥으로는 PC(Precast Concrete) 기둥을 주로 사용한다.
정답 보기

정답 ② · 해설 보기

15.
콘크리트 구조물의 강도 추정에 사용되는 비파괴검사 방법이 아닌 것은?
건축시공학
  1. ①슈미트해머시험법
  2. ②초음파속도법
  3. ③인발법
  4. ④방사선법
정답 보기

정답 ④ · 해설 보기

16.
타일공사의 보양에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①한중공사 시에는 시공면을 보호하고 동해 또는 급격한 온도변화에 의한 손상을 피하도록 하기 위해 외기의 기온이 2 °C 이하일 때에는 타일작업장 내의 온도가 10 °C 이상이 되도록 임시로 가설 난방 보온 등에 의하여 시공 부분을 보양하여야 한다.
  2. ②타일을 붙인 후 어떠한 경우에도 2일간은 진동이나 보행을 금해야 한다.
  3. ③줄눈을 넣은 후 경화 불량의 우려가 있거나 24시간 이내에 비가 올 우려가 있는 경우에는 폴리에틸렌 필름 등으로 차단ㆍ보양한다.
  4. ④타일의 마감작업 후 균열, 치핑(chipping), 깨어짐, 접착 불량 등이 없도록 깨끗하게 설치가 완료된 상태로 유지하여야 한다.
정답 보기

정답 ② · 해설 보기

17.
석고플라스터바름공사에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①초벌바름 및 라스먹임에서 초벌바름이 시멘트 모르타르 바름인 경우에는 2주 이상 양생한다.
  2. ②석고플라스터에 시멘트, 소석회, 돌로마이트 플라스터 등을 현장에서 혼합하여 사용할 수 있다.
  3. ③혼합석고 플라스터는 물을 가한 후 초벌바름, 재벌바름은 2시간 이상 경과한 것은 사용할 수 없다.
  4. ④실내온도가 5 °C 이하일 때는 공사를 중단하거나 난방하여 5 °C 이상으로 유지한다.
정답 보기

정답 ② · 해설 보기

18.
ALC블록공사의 내력벽 쌓기에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①쌓기 모르타르는 교반기를 사용하여 배합하며, 1.5시간 이내에 사용해야 한다.
  2. ②가로줄눈 및 세로줄눈의 두께는 1 ~ 3 mm 정도로 한다.
  3. ③블록 상ㆍ하단의 겹침길이는 블록길이의 1/3 ~ 1/2을 원칙으로 하고, 최소 100 mm 이상으로 한다.
  4. ④블록은 각 부분을 균등한 높이로 쌓아 가며, 하루 쌓기 높이는 1.8 m를 표준으로 하고 최대 2.4 m 이내로 한다.
정답 보기

정답 ① · 해설 보기

19.
금속공사의 시공 및 현장 품질관리에 대한 설명으로 옳은 것은?
건축시공학
  1. ①후설치의 경우 나무벽돌 모양은 주먹장형 또는 막대형으로 하고, 금속물의 받침면에 적합한 크기로 제작하여 바탕에 깊이 30 mm 이상 묻어 넣는다.
  2. ②선설치의 경우 인서트를 콘크리트 거푸집 내면의 정확한 위치에 못 등으로 고정시키고 인서트의 빈 속에는 헝겊조각 등을 채워 콘크리트 풀이 흘러들어 가지 않도록 한다.
  3. ③후설치의 경우 다리철물 주변의 사춤 모르타르는 배합비(용적비)를 시멘트 1 : 모래 3의 된비빔으로 하여 빈틈이 없도록 주의해서 채워 넣는다.
  4. ④설치공법은 선설치공법과 후설치공법 2종으로 하되, 공사시방서에서 정하는 바가 없으면 선설치공법으로 한다.
정답 보기

정답 ③ · 해설 보기

20.
건식 온돌공사에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①조립식 온돌의 바닥패널은 방열관을 설치하기 위한 상부판재와 차음ㆍ단열성능을 향상시키기 위하여 단열 완충재를 사용한 하부판재로 구성되는 조립식 바닥판이다.
  2. ②건식온수온돌패널 시공에서 온돌패널의 고정은 온돌패널을 설치하기 전 고정 위치에 직경 6 mm 콘크리트 드릴비트로 천공하며, 앵커볼트를 삽입한 후 나무 나사로 체결하고, 온돌패널 간의 수평은 1.0 mm 이내로 조정한다.
  3. ③건식온수온돌패널 시공에서 온돌패널의 주변 마감재 설치의 경우 패널 주변 마감재의 수평은 최대 0.5 mm 이내로 한다.
  4. ④바닥패널의 시공에서 조립식 온돌을 시공하기 위해 구조체 바닥콘크리트 타설 시 바닥을 ± 10 mm 정도로 평활하게 시공해야 한다.
정답 보기

정답 ② · 해설 보기

21.
화강석공사의 습식공법에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①습식공법 설치 시 줄눈은 실링재를 사용하여 시공하여야 한다.
  2. ②구조체와 석재와의 뒤채움 간격은 40 mm를 표준으로 한다.
  3. ③연결철물로 강연선을 사용하지 않는다.
  4. ④신축줄눈의 위치에는 발포 플라스틱재 등을 미리 끼워 둔다.
정답 보기

정답 ① · 해설 보기

22.
벽공사에서 합판붙임 시공에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①종이, 천류의 붙임 바탕이 되는 합판을 못박기 하는 경우에는 보통 못을 사용하고, 기타 바탕 붙임용은 녹막이 처리한 못으로 한다.
  2. ②못박기 하는 경우 못길이는 판두께의 2.5배 이상을 표준으로 하고, 충분한 고정강도가 얻어지는 것으로 한다.
  3. ③접착제를 사용하는 경우 한 면 도포한 것은 도포 직후, 양면 도포한 것은 적당한 가용 시간을 갖고 합판을 피접착면에 충분하게 눌러 붙여 밀착시킨다.
  4. ④접착제를 사용하는 경우 접착제는 그 종류에 따라서 판 또는 받이재 혹은 판 및 받이재에 필요한 양을 바른다.
정답 보기

정답 ① · 해설 보기

23.
가설시설물에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①가설시설물은 건축법, 산업안전보건법, 소방기본법 및 기타 관련 법규에 따라 설치하여야 한다.
  2. ②가설울타리는 공사장 부지 경계선으로부터 50 m 이내에 주거ㆍ상가건물이 집단으로 밀집되어 있는 경우에는 높이 3 m 이상으로 설치하여야 한다.
  3. ③가설방음벽의 설치 위치 및 높이는 수음점의 위치와 소음 발생량에 따라 결정되므로 현장 여건을 고려하여 설치하여야 한다.
  4. ④지중시설물은 300 mm 깊이까지 제거하여야 한다.
정답 보기

정답 ④ · 해설 보기

24.
일반 콘크리트공사에서 시공이음에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①시공이음은 될 수 있는 대로 전단력이 작은 위치에 설치하고, 부재의 압축력이 작용하는 방향과 직각이 되도록 한다.
  2. ②아치의 시공이음은 아치축에 45 ° 방향이 되도록 설치하여야 한다.
  3. ③일반적으로 연직시공이음부의 거푸집 제거 시기는 콘크리트를 타설하고 난 후 여름에는 4 ~ 6시간 정도, 겨울에는 10 ~ 15시간 정도로 한다.
  4. ④바닥판의 시공이음은 슬래브 또는 보의 경간 중앙부 부근에 두어야 한다. 다만, 보가 그 경간 중에서 작은 보와 교차할 경우에는 작은 보의 폭의 약 2배 거리만큼 떨어진 곳에 보의 시공이음을 설치하고, 시공이음을 통하는 경사진 인장철근을 배치하여 전단력에 대하여 보강하여야 한다.
정답 보기

정답 ② · 해설 보기

25.
철근공사의 이음에 대한 설명으로 옳지 않은 것은?
건축시공학
  1. ①철근의 이음에서 지름이 19 mm 이상인 철근을 겹침 용접이음할 때는 사용하중 상태에서 철근 이음부 주변 콘크리트에 유해한 균열이 발생되지 않도록 횡보강철근을 배치하여야 한다.
  2. ②철근의 이음에서 철근이 굽혀진 부위에서는 용접이음할 수 없으며, 굽힘이 시작되는 부위에서 철근지름의 2배 이상 떨어진 곳에서부터 용접이음을 시작할 수 있다.
  3. ③용접철망의 이음에서 용접이형철망을 겹침이음하는 최소 길이는 두 장의 철망이 겹쳐진 길이가 1.3 이상 또한 200 mm 이상이어야 한다. (여기서, 는 용접이형철망의 정착길이이다)
  4. ④철근의 이음에서 휨부재에서 서로 직접 접촉되지 않게 겹침이음된 철근은 횡방향으로 소요 겹침이음길이의 1/5 또는 150 mm 중 작은 값 이상 떨어지지 않아야 한다.
정답 보기

정답 ① · 해설 보기
